Automatización Intralogística

Metodología

Analizamos

Metodología de Proyectos de Automatización Intralogística

ANÁLISIS DE LOS PROCESOS ACTUALES

  • Reconocimiento del almacén.

  • Video o fotos del almacén.

  • Recopilación de datos logísticos

  • Volumen de pedidos, N° de Sku´s, Dimensiones de los bultos,Etiquetas, Características, etc.

  • Layout actual del almacén.

  • Requerimientos de automatización/optimización de procesos

DISEÑO DE LA SOLUCIÓN

  • Diseño preliminar

  • Revisión con el cliente

  • Definición de metas y objetivos del Proyecto

  • Diseño avanzado – Propuesta de Solución:

  • Descripción de la solución a implementar

  • Nuevas capacidades, Tecnologías a utilizar, Ventajas

  • Nuevo Layout, planos de detalle, Presentación 3D

  • Puntos de integración con WMS.

  • Cronograma del Proyecto, Inversión, forma de pago

PLANIFICACIÓN & IMPLEMENTACIÓN

  • Plan de fabricación del equipamiento.

  • Requisitos para la instalación de los equipos (energía, datos, etc)

  • Desarrollo de interfaces con el WMS.

  • Pruebas preliminares de las interfases.

  • Importación del Equipamiento

  • Instalación del Equipamiento

  • Pruebas con el equipamiento instalado.

  • Ajustes finales

LANZAMIENTO DEL PROYECTO

  • Capacitación a usuarios.

  • Lanzamiento de la solución de automatización.

  • Acta de aceptación del Proyecto.

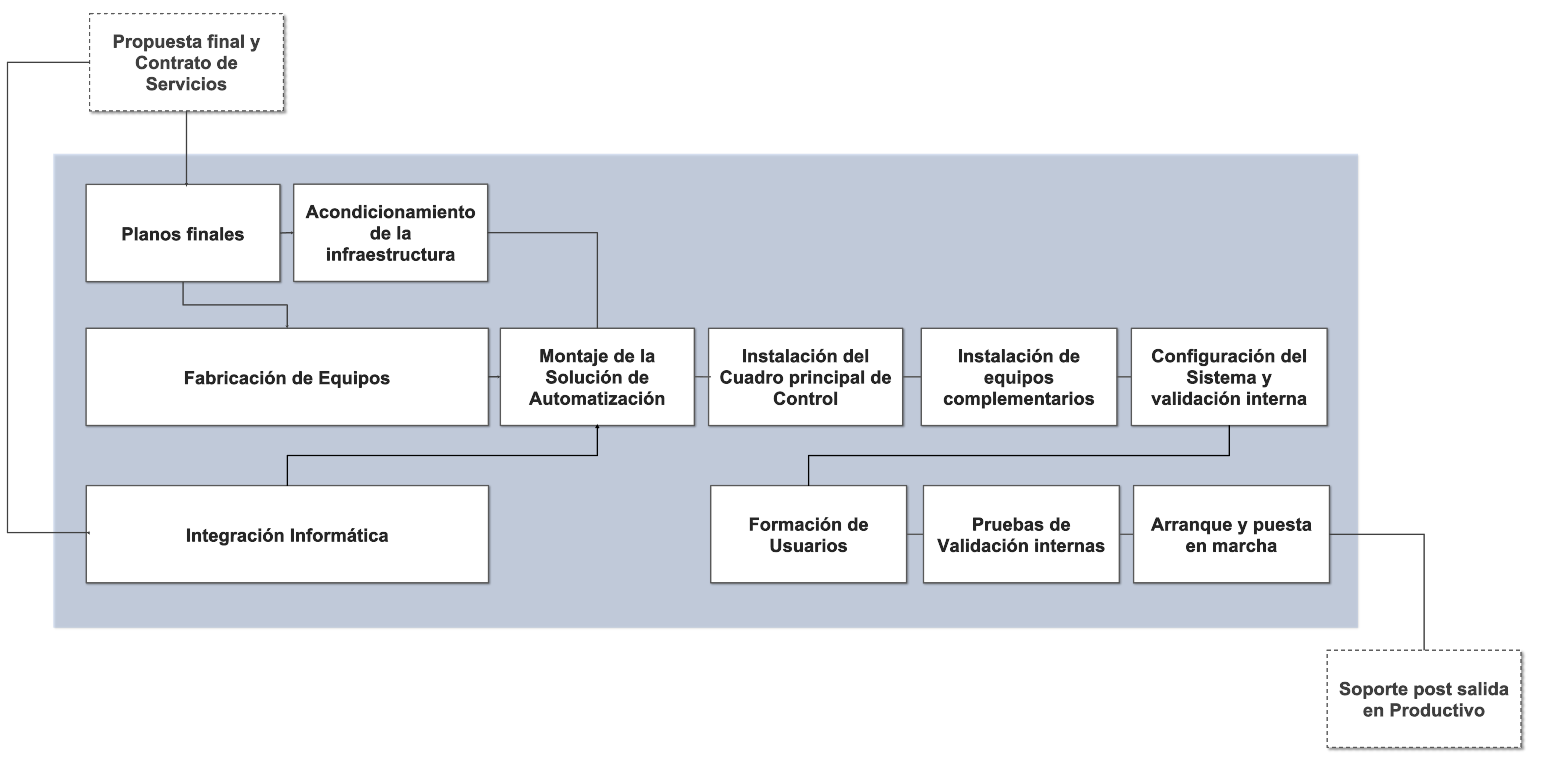

Tareas del Proyecto

Metodología de Gestión del Proyecto

GESTIÓN DE PROYECTO

Preparación

  • Plan de trabajo detallado del Proyecto.

  • Estándares, procedimientos y formatos que se van a utilizar.

  • Roles y responsabilidades del equipo.

  • Coordinación

  • Fabricación de los equipos

  • Integración informática,

  • Disponibilidad de Infraestructura física.

Integración Informática

Instalación de Equipos

Pruebas

Puesta en Marcha

  • Seguimiento al avance del proyecto.

  • Monitoreo del cumplimiento de objetivos y tiempos establecidos

  • Gestión documental del Proyecto

  • Identificación de riesgos, issues y acciones de mitigación y solución.

  • Control de avance de acuerdo con el modelo de gobierno establecido.

  • Gestión de  las comunicaciones al equipo de  Proyecto

  • Integración informatica

  • Importación, desaduanaje de equipos

  • Montaje e Instalación de los equipos

  • Conexión de datos y energía, entre otros

  • Configuración inicial

  • Pruebas iniciales

Acompañamiento

  • Configuración final de los equipos

  • Pruebas finales

  • Transferencia de conocimiento

  • Puesta en marcha del proyecto

  • Apoyo post-producción

  • Cierre de proyecto
